容县2.8万余户用户恢复供电

字体:

  截至9月25日20时39分,广西容县供电网区因第18号台风“桦加沙”影响停运的431个台区、28898户用户全部恢复正常用电。

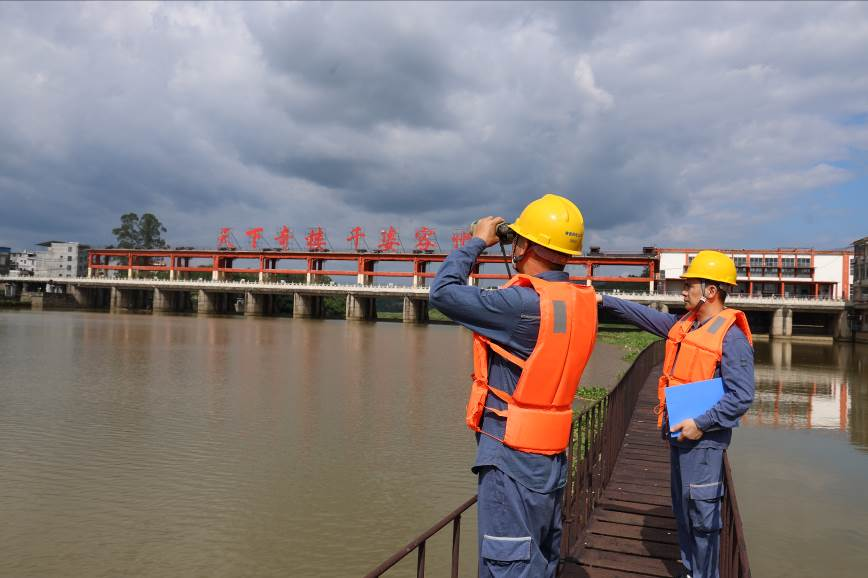

容县供电公司容城电站员工检查水位情况。伍波丽 摄

  台风预警发布后,容县供电有限公司迅速进入“战时状态”,将风险防控前置。深入一线开展专项检查,与用户提前对接应急方案;联合交通运输执法部门拆除辖区内户外大型广告牌;2支外委抢险施工队、6支供电所抢险队伍共160人整装待命;配电变压器、高低压导线、电杆等物资储备充足,2台发电车、25台发电机提前调配至重点区域;后勤保障不仅落实抢修人员食品、药品供应,还配发9台血压计至各供电所,实时监测作业人员健康。

  台风过境后,容县供电网区10千伏线路主线及支线先后出现跳闸故障。该公司立即启动抢险预案,117名抢修人员、34辆抢修车第一时间奔赴现场进行抢修。现场作业中,科技力量成为复电“加速器”——13台直流试送仪精准定位故障点,7组无人机巡查小组升空排查线路隐患,提升故障处置效率。针对黎村镇、杨梅镇等受灾较重区域,公司紧急调配松山所、城南所等11名主业人员及2台抢修车跨区支援。

  抢修过程中,该公司按照“先复电、后抢修”的思路,将发电车(机)直接调配至小区、村委,缓解群众用电焦虑;同时组建3组平行监督队伍、26名“安全政委”驻守现场,确保抢修工作安全有序推进。

  其间,该公司重点关注水库、电站,每日安排人员对24公里渠道开展全覆盖特巡,依托主、副集控中心实行24小时专人值班,确保第一时间响应处置。目前,辖区内7个水电站发电设施、应急物资、网络安全均保持正常,前池水位稳定在汛限以下,为电网稳定运行提供坚实保障。(伍波丽)
